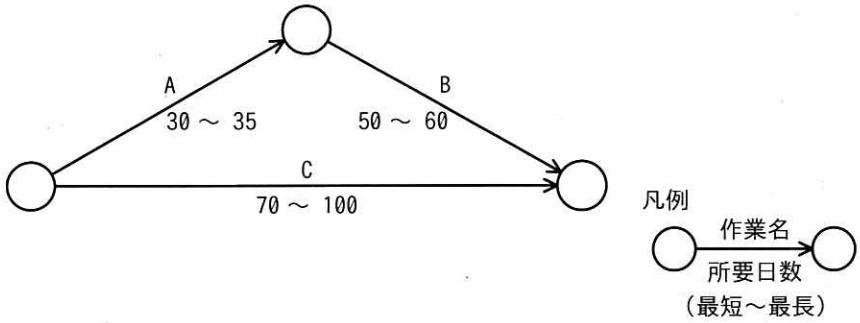

図の工程の最短所要日数及び最長所要日数は何日か。

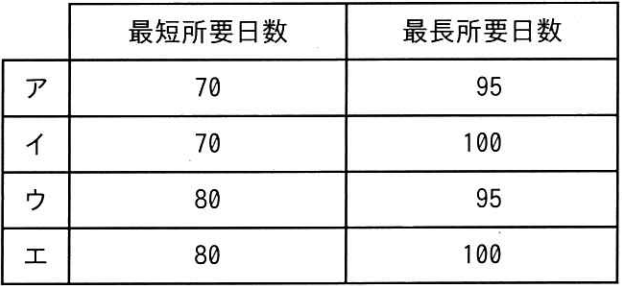

選択肢

正解と解き方・学習ポイント(AI解説)

正解:
あなたの回答:未回答

開始から終了までの経路は、AとBを順に行う経路と、Cだけを行う経路の2通りです。各経路について、最短所要日数は下限値、最長所要日数は上限値を使って合計します。全体の所要日数は、並行する経路のうち遅い方で決まるため、最短は各経路の最短合計の最大値、最長は各経路の最長合計の最大値を取ります。

不正解

最短70日は経路Cだけを見た値であり、経路A→Bの最短80日を反映していません。並行経路では全経路の完了が必要なので誤りです。最長95日は経路A→Bの最長で、経路Cの最長100日を反映していません。

不正解

最長100日は正しいですが、最短70日が誤りです。経路A→Bの最短は80日なので、全体の最短は80日になります。

不正解

最短80日は正しいですが、最長95日が誤りです。経路Cの最長100日の方が大きいため、全体の最長は100日です。

正解

最短は経路A→Bの80日(30+50)が経路Cの70日より大きいため80日です。最長は経路Cの100日が経路A→Bの95日(35+60)より大きいため100日です。

Point

この問題は、アローダイアグラムから開始から終了までの経路を洗い出し、各経路の所要日数を合計したうえで、並行経路がある場合の全体所要日数(最大値で決まる)を、最短と最長でそれぞれ求める力を確認しています。

解くために必要な知識

この問題を解くには、アローダイアグラムで経路を列挙し、経路ごとの所要日数を合計して、全体所要日数を求める考え方が必要です。

用語の整理

用語 意味
アローダイアグラム 作業を矢印、結合点(イベント)を丸で表し、作業の順序関係と所要日数を示す図です。
経路(パス) 開始から終了までに通る作業の並びです。複数ある場合があります。
クリティカルパス 全体所要日数を決める、所要日数が最大となる経路です。

図表の読み取り方

経路の洗い出し

  • 開始から終了まで到達できる作業の並びをすべて列挙します。

経路ごとの所要日数の合計

  • 経路上の作業日数を足し合わせます。

  • 所要日数が「最短〜最長」で与えられる場合は、次のように別々に計算します。

    • 最短所要日数は下限値を使う
    • 最長所要日数は上限値を使う

全体所要日数の決め方(並行経路がある場合)

  • 全体の完了は、並行する経路のうち最後に終わる経路に合わせるのが原則です。

  • したがって次で求めます。

    • 全体の最短所要日数 = 各経路の最短合計の最大値
    • 全体の最長所要日数 = 各経路の最長合計の最大値

解くための手順

  1. 開始から終了までの経路をすべて列挙します。

  2. 各経路について、最短(下限の合計)と最長(上限の合計)を計算します。

  3. 並行経路がある場合、最短は最短合計の最大値、最長は最長合計の最大値を選びます。

問題の解法手順

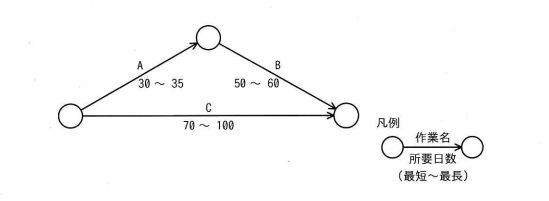

図表の読み取り

経路の整理

開始から終了までの経路は2つあります。

経路 作業 最短日数 最長日数
経路1 A → B A=30、B=50 A=35、B=60
経路2 C 70 100

解く手順

手順1:各経路の所要日数を合計する

経路 最短の合計 最長の合計
経路1(A→B) 30 + 50 = 80 35 + 60 = 95
経路2(C) 70 100

手順2:工程全体の所要日数を求める

並行経路では、全ての経路が完了して工程が完了するため、全体の所要日数は各経路の合計の最大値になります。

  • 最短所要日数 = max(80, 70) = 80

  • 最長所要日数 = max(95, 100) = 100

よって、最短80日、最長100日です。

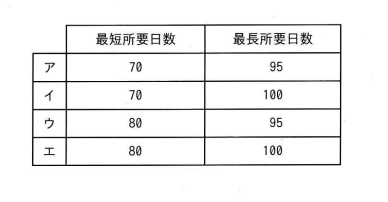

選択肢ごとの解説

不正解

最短70日は経路Cだけを見た値であり、経路A→Bの最短80日を反映していません。並行経路では全経路の完了が必要なので誤りです。最長95日は経路A→Bの最長で、経路Cの最長100日を反映していません。

不正解

最長100日は正しいですが、最短70日が誤りです。経路A→Bの最短は80日なので、全体の最短は80日になります。

不正解

最短80日は正しいですが、最長95日が誤りです。経路Cの最長100日の方が大きいため、全体の最長は100日です。

正解

最短は経路A→Bの80日(30+50)が経路Cの70日より大きいため80日です。最長は経路Cの100日が経路A→Bの95日(35+60)より大きいため100日です。

まとめ

開始から終了までの経路は、AとBを順に行う経路と、Cだけを行う経路の2通りです。各経路について、最短所要日数は下限値、最長所要日数は上限値を使って合計します。全体の所要日数は、並行する経路のうち遅い方で決まるため、最短は各経路の最短合計の最大値、最長は各経路の最長合計の最大値を取ります。
